纖維復合材管道修復加固技術,施工簡單快捷。短時間內修復補強,達到原有管道的設計要求,操作靈活,滿足各種缺陷快速修復,施工操作工藝如下:數據收集、方案設計;修復部位處理(清理防腐層、管道打磨);補強點修復找平;調配涂抹樹脂,纖維帶纏繞修復;表面處理及回填。
一、 數據收集、方案設計
依據ISO24817或ASME-PCC國際標準,管道修復前對原有管道的數據采集,依據相關標準和軟件設計技術,確定技術方案。
1、數據采集內容包括:管道外徑、管道壁厚、鋼種等級、管道運行壓力、管道設計壓力、運行溫度、防腐層類型、管道位置、缺陷位置、缺陷類型、缺陷長度、缺陷寬度、缺陷深度、泄漏直徑、流體類型、管道運行年限、擬使用年限及其他信息等信息。
2、方案設計:堵漏方案和復合材料修復補強方案。
二、修復部位處理(清理防腐層、管道打磨)
確定好修復方案并現場確認后,對修復部位的管道進行處理,達到SA2.5級以上,使管道表面存在的任何缺陷包括焊渣、不合要求的外接物、焊縫缺陷(錯邊、未融合、噘嘴等)、腐蝕損傷、機械損傷、變形等均應按要求進行處理或修復。粗糙的焊縫和尖銳凸起均應打磨平滑。腐蝕坑內殘留的舊涂層或腐蝕產物應徹底清理,修復部位兩端應留有100mm的延生。
三、補強點修復找平
用專用的修補劑,按A/B組分的配比要求,稱量后均勻混合后使用,使缺陷部位完全覆蓋修補劑,并使修補點填實、修整平滑或留有弧度和邊坡
四、調配涂抹樹脂,纖維帶纏繞修復
修補劑固化后按樹脂A/B組分的配比要求,準確稱量主劑和固化劑,攪拌均勻后,用毛刷或滾筒涂刷在管道表面。配膠時應注意用量,并在半小時內用完(25℃),以免固化后不能使用。
纏繞補強凱夫拉帶和碳纖維帶時,應將樹脂充分浸透并拉緊纏繞,按設計要求纏繞的層數和寬度,纏繞示意圖如下:

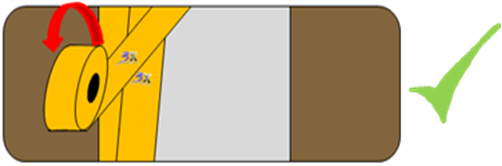

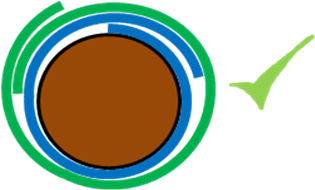

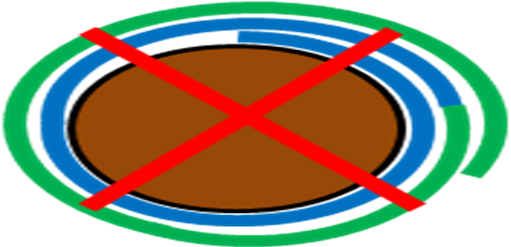

拉緊纖維補強帶,纏繞每一層的第一圈和最后一圈時應當徑向纏繞一周,中間部分按照50%搭接纏繞

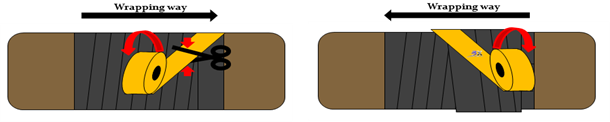

前一條補強帶中斷需要續接時,后一條補強帶應當覆蓋前一條補強帶的半圈

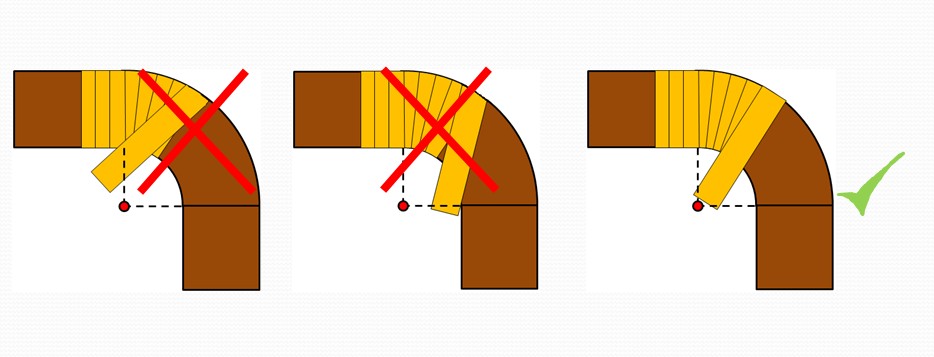

彎頭部位的纏繞距離和搭接長度以彎頭外弧為準。纏繞至彎頭部位時,應當對準彎頭的圓心點施力
五、表面處理及回填
表面樹脂固化,需要養護3天,使其充分的干燥固化后對修復不強點進行檢驗,復合設計要求后方可進行,
防腐保溫施工,開挖管道方可回填,保護好環境。
